予算審査特別委員会④ ガス橋長寿命化工事について

8款2項5目橋りょう長寿命化事業のうち、ガス橋橋りょう長寿命化工事について建設緑政局長に伺います。

設問1 来年度の予定

現在、東京側の下流側から順次歩道部分の工事が進められているところですが、令和6年度から7年度にかけて実施された「その2」工事が今週、完成検査を終えたと伺っています。3年間をかけて、ガス橋全長387メートルのうち約157メートルが完成したことになりますが、まだ下流側の半分にも達していません。もちろん、安全で確実な施工を最優先に進めていただきたいところですが、老朽化した床版や高欄、そして車両対応となっていない防護柵の更新は、利用者の安全確保のためにも1日も早い完了が求められます。来年度実施予定の「その3」工事の施工範囲および予算額について伺います。

答弁1

ガス橋橋りょう長寿命化修繕工事についての御質問でございますが、令和8年度実施予定の「その3」工事につきましては、令和8年度から2か年の債務負担行為により、「その2」工事の続きとして、東京都側のP8橋脚から川崎市側のA2橋台までの下流側の残り全ての区間、約230メートルの修繕工事を実施する予定でございます。当該工事の令和8年度予算額につきましては、1億8,500万円を計上しております。

設問2 歩行者の通行止めはどれぐらいだったのか?

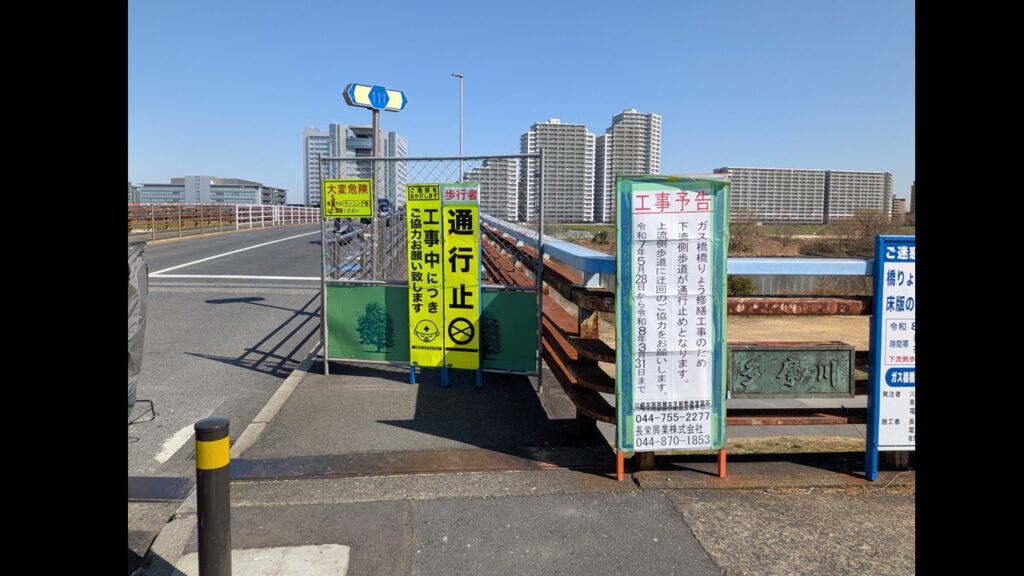

次に、今週完了した「その2」工事についてです。ディスプレイお願いいたします。

地域の方からは、工事自体はかなり前に終わっていたのに、歩行者の通行止めが長期間続いたとの声が寄せられています。ガス橋は河川敷利用者だけでなく、東京側のキャノンにお勤めの方など、多くの歩行者が通勤経路としても利用しており、通行止めの影響は小さくありません。「その2」工事の実質的な工事完了日から、通行止めが解除される完成検査日まで、実際にどれほどの日数を要したのか伺います。また、工事が完了しているのであれば、速やかに完成検査を実施し、通行止めを解除するよう、市として事業者に対し適切な要請を行うべきと考えます。今後の市の対応について伺います。

答弁

ガス橋橋りょう長寿命化修繕工事についての御質問でございますが、

本工事における歩道部分の通行止め期間は、令和7年5月28日から令和8年3月2日までの計279日間でございまして、そのうち、現場での作業が概ね完了してから、完成検査を行うまで継続して通行規制を実施した期間は44日間でございました。

通行規制を継続した理由といたしましては、歩道床版の取り替えに伴い一時撤去していた照明柱を再設置した際、従前より支柱の揺れが大きくなったことを確認したため、安全性確保の観点から、原因を調査し対応を行ったものでございます。

令和8年度につきましても、「その3」工事を予定しておりますことから、工事完成後、速やかに完成検査を実施し、歩道部分の通行規制の期間を最小限とするよう努めてまいります。

要望

予定していなかった照明柱の安全確認のため時間を要したとのことですので理解いたしました。本来であれば工事完了から2週間程度で完成検査を実施できるとのことですので、「その3」工事の際は安全面最優先で迅速な通行規制の解除を要望して質問を終わります。


新着情報

予算審査特別委員会④ ガス橋長寿命化工事について
NEW ブログ
予算審査特別委員会④ガス橋長寿命化工事について
予算審査特別委員会③ 学校用務員の民間委託について
NEW ブログ
予算審査特別委員会③学校用務員の民間委託について
2026年4月から川崎はこう変わる!
ブログ
2026年4月から川崎はこう変わる!

タグ

過去記事一覧

PAGE TOP
